Lift 106 là chương trình đào tạo trực tuyến định kỳ của Hiệp hội Thang máy Việt Nam, diễn ra vào 10 giờ thứ Sáu hằng tuần. Chương trình tập trung chia sẻ kiến thức chuyên môn, cập nhật tiêu chuẩn – quy chuẩn, quy định pháp luật; giải đáp các vấn đề thực tiễn trong lắp đặt, kiểm định, vận hành, bảo trì và an toàn thang máy.
Trả lời:
Quy trình kiểm định kỹ thuật an toàn thang máy hiện được thực hiện theo Thông tư số 12/2021/TT-BLĐTBXH ngày 30/9/2021 của Bộ Lao động – Thương binh và Xã hội (nay là Bộ Nội vụ).
Có thể hiểu, điều kiện cần để thang máy được kiểm định là thang máy phải thuộc phạm vi áp dụng của quy chuẩn kỹ thuật hiện hành, cụ thể:

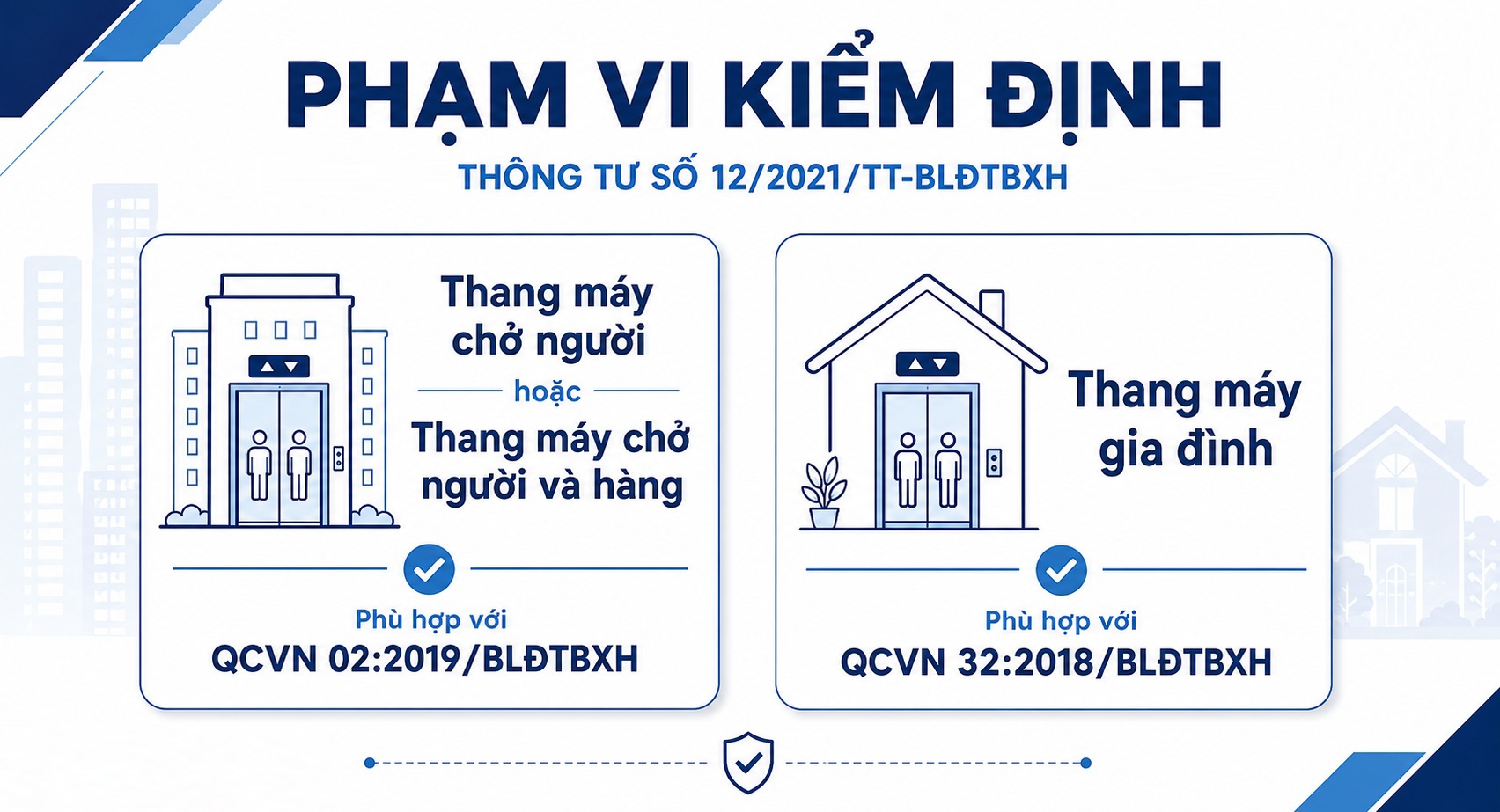

Thứ nhất, thang máy chở người hoặc thang máy chở người và hàng phù hợp với QCVN 02:2019/BLĐTBXH.
Thứ hai, thang máy gia đình phù hợp với QCVN 32:2018/BLĐTBXH.

Còn điều kiện đủ là thang máy phải có hồ sơ đầy đủ, tình trạng kỹ thuật phù hợp, được lắp đặt đúng hồ sơ thiết kế, các thiết bị an toàn hoạt động bình thường và kết quả thử nghiệm đạt yêu cầu theo quy trình kiểm định.
Khi thang máy đạt yêu cầu, kiểm định viên sẽ dán tem kiểm định ở vị trí dễ quan sát. Tổ chức kiểm định cấp Giấy chứng nhận kết quả kiểm định trong thời hạn 5 ngày làm việc kể từ ngày thông qua biên bản kiểm định tại cơ sở.
Trường hợp thang máy không đạt yêu cầu, tổ chức kiểm định chỉ cấp biên bản kiểm định, trong đó nêu rõ lý do không đạt, kiến nghị biện pháp khắc phục và thông báo cho cơ quan quản lý nhà nước về lao động tại địa phương.
Cụ thể về điều kiện để thang máy được kiểm định như sau:
Về phạm vi, Thông tư số 12/2021/TT-BLĐTBXH quy định về quy trình kiểm định kỹ thuật an toàn thang máy chỉ áp dụng đối với các loại thang máy phù hợp với QCVN 02:2019/BLĐTBXH và/hoặc QCVN 32:2018/BLĐTBXH.
Những loại thang máy không thuộc phạm vi của các quy chuẩn này sẽ không thuộc đối tượng kiểm định kỹ thuật an toàn theo quy trình nêu trên.

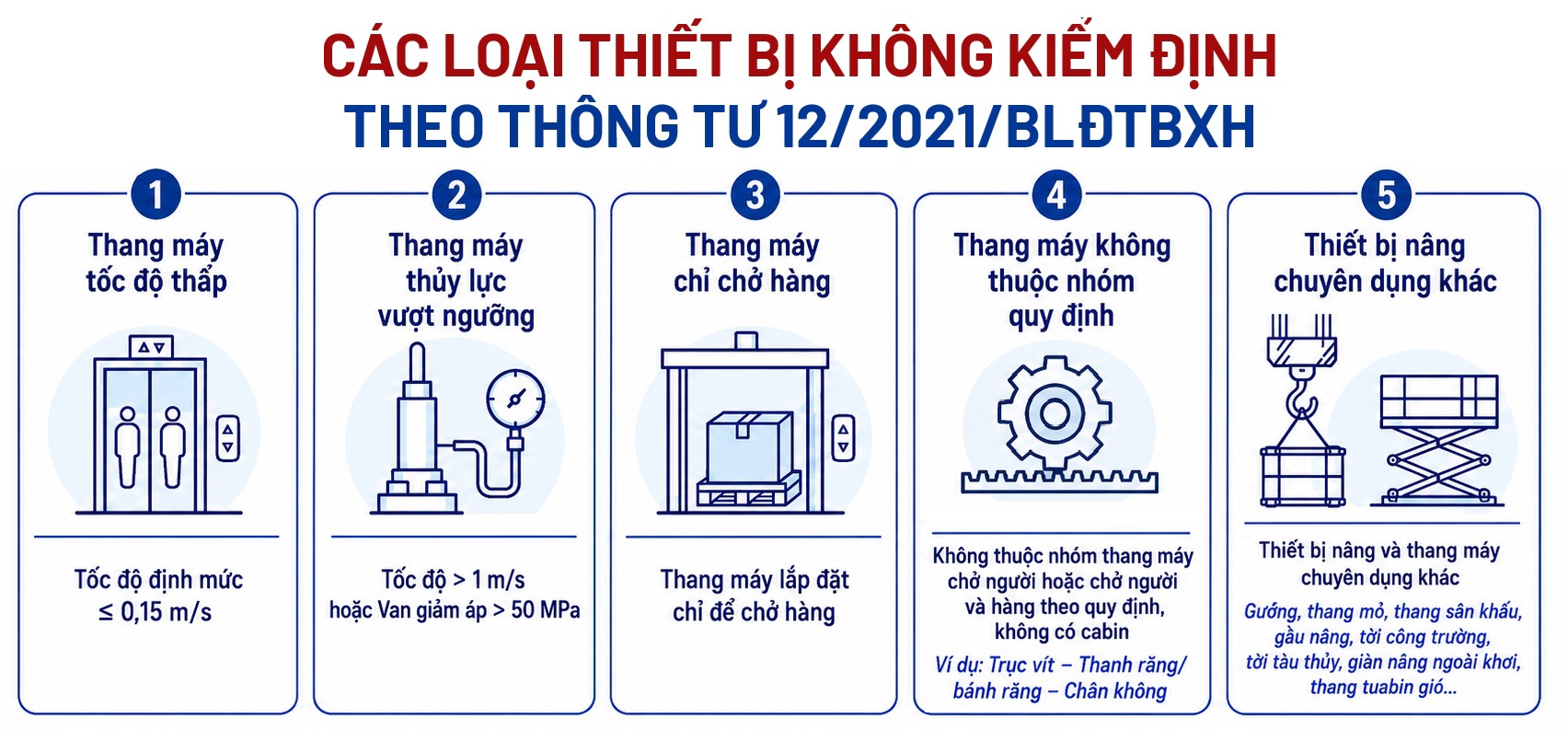

Thông tư số 12/2021/TT-BLĐTBXH sẽ không thực hiện kiểm định đối với:.
- Thang máy có tốc độ định mức ≤ 0,15 m/s;
- Thang máy thủy lực có tốc độ định mức vượt quá 1 m/s hoặc các thang máy thủy lực nếu chỉnh đặt van giảm áp vượt quá 50 MPa;
- Thang máy lắp đặt với mục đích sử dụng để chở hàng;
- Thang máy không thuộc nhóm thang máy chở người hoặc chở hàng và người vận hành bằng dẫn động ma sát, cưỡng bức hoặc dẫn động thuỷ lực, có cabin được thiết kế chở người và hàng được treo bằng cáp, xích hoặc nâng bằng xi lanh - pít tông và chuyển động giữa các ray dẫn hướng có góc nghiêng so với phương thẳng đứng không vượt quá 15°.
Chẳng hạn như. Thang máy dẫn động bằng trục vít, thanh răng - bánh răng, chân không… đều không được thực hiện kiểm định.
- Các thiết bị nâng, dạng guồng, thang máy ở mỏ, thang máy sân khấu, các thiết bị nâng gầu tự động, thùng nâng, máy nâng và tời nâng cho công trường của các tòa nhà và tòa nhà công cộng, tời nâng trên tàu thủy, giàn nâng thăm dò hoặc khoan trên biển, thiết bị xây dựng và bảo dưỡng hoặc thang máy ở các tuabin gió.

Điều kiện trước khi tiến hành kiểm định thang máy
Thông tư số 12/2021/TT-BLĐTBXH quy định để được tiến hành kiểm định, thang máy phải đáp ứng 4 điều kiện ban đầu:
Thứ nhất, thang máy phải ở trạng thái sẵn sàng đưa vào kiểm định.
Thứ hai, hồ sơ kỹ thuật của thang máy phải đầy đủ.
Thứ ba, môi trường, thời tiết không được làm ảnh hưởng đến kết quả kiểm định.
Thứ tư, các điều kiện an toàn, vệ sinh lao động phải đáp ứng để vận hành thang máy.
Ngoài ra, cơ sở đề nghị kiểm định và tổ chức kiểm định phải thống nhất kế hoạch, chuẩn bị điều kiện phục vụ kiểm định, cử người tham gia/chứng kiến và trang bị phương tiện bảo vệ cá nhân, biện pháp an toàn trong quá trình kiểm định.

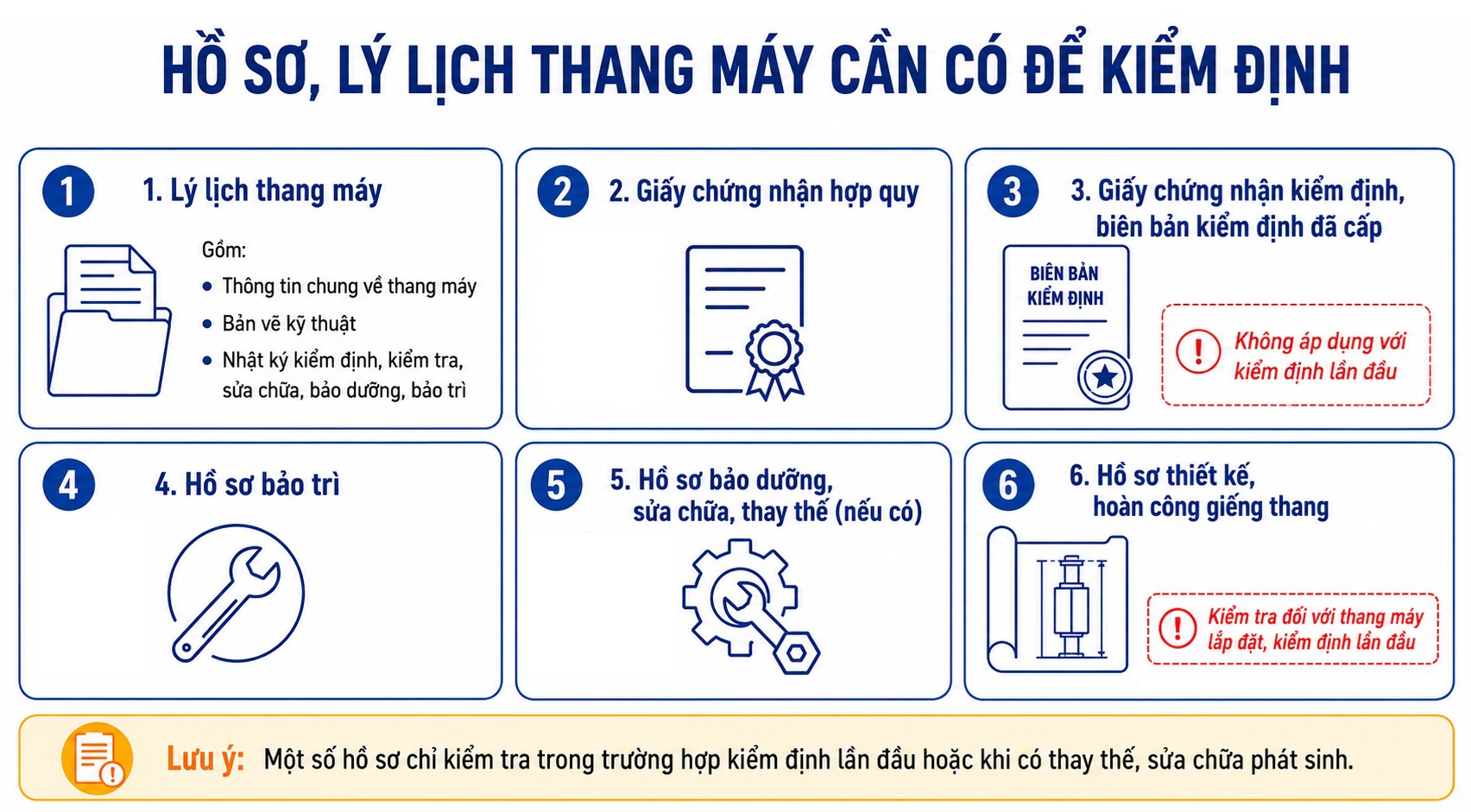

Hồ sơ, lý lịch thang máy cần có
Các thang máy khi sản xuất, nhập khẩu, lưu thông trên thị trường hoặc trong quá trình sử dụng phải có đầy đủ các hồ sơ, tài liệu kỹ thuật, bao gồm:
1. Lý lịch thang máy, bao gồm:
1.1 Thông tin chung về thang máy, bao gồm các nội dung tối thiểu sau:
• Mã hiệu, số chế tạo, nhà chế tạo, năm sản xuất, nơi sản xuất.
• Đặc tính kỹ thuật kỹ thuật: Công dụng, tải trọng, vận tốc, số điểm dừng, loại dẫn động, hệ thống điều khiển thang máy, đặc tính của cáp, ray dẫn hướng, môi trường làm việc của thang máy...
1.2 Các bản vẽ kỹ thuật về:
• Sơ đồ nguyên lý hoạt động;
• Bản vẽ thể hiện việc bố trí các bộ phận/thiết bị an toàn, sơ đồ hệ thống điều khiển, sơ đồ mắc cáp và đối trọng của thang máy.
1.3 Phần nhật ký dùng cho việc ghi chú về những lần kiểm định, kiểm tra, sửa chữa, bảo dưỡng, bảo trì. Người trực tiếp thực hiện kiểm định, kiểm tra, thử nghiệm, sửa chữa, bảo dưỡng, bảo trì hoặc thay thế các bộ phận/thiết bị của thang máy phải có trách nhiệm ghi thông tin vào sổ tay. Các thông tin phải bao gồm các nội dung sau:
• Tên và chữ ký xác nhận của người thực hiện;
• Ngày thực hiện;
• Nội dung thực hiện (kiểm định, kiểm tra, sửa chữa, bảo dưỡng, bảo trì, thay thế...);
• Những khuyến cáo cho người sử dụng trong quá trình vận hành thang máy.
Lưu ý: Trong trường hợp thang máy không có đầy đủ các hồ sơ, tài liệu kỹ thuật của thang máy như trên, tổ chức, cá nhân quản lý thang máy phải có trách nhiệm lập lại những hồ sơ, tài liệu còn thiếu. Việc lập lại hồ sơ, tài liệu kỹ thuật của thang máy phải do tổ chức chứng nhận được Bộ Lao động - Thương binh và Xã hội (nay Bộ Nội vụ) chỉ định hoặc thừa nhận thực hiện.

2. Giấy chứng nhận hợp quy: Kiểm tra đối với trường hợp kiểm định lần đầu.
3. Giấy chứng nhận kiểm định, biên bản kiểm định đã được cấp (không kiểm tra đối với trường hợp kiểm định lần đầu).
4. Hồ sơ bảo trì.
5. Hồ sơ bảo dưỡng, sửa chữa, thay thế (nếu có).
6. Hồ sơ thiết kế, hoàn công xây dựng giếng thang (kiểm tra đối với thang máy lắp đặt, kiểm định lần đầu)
Một thang máy muốn được kiểm định và được công nhận đạt kiểm định cần đáp ứng đồng thời ba nhóm điều kiện: đúng đối tượng kiểm định theo quy chuẩn hiện hành; có đầy đủ hồ sơ, lý lịch kỹ thuật; và đạt yêu cầu qua các bước kiểm tra, thử nghiệm theo quy trình kiểm định kỹ thuật an toàn.
Khi đạt, kiểm định viên sẽ dán tem kiểm định ở vị trí dễ quan sát và tổ chức kiểm định cấp Giấy chứng nhận kết quả kiểm định trong thời hạn 05 ngày làm việc kể từ ngày thông qua biên bản tại cơ sở.
Nếu không đạt, chỉ cấp biên bản kiểm định, nêu rõ lý do không đạt, kiến nghị khắc phục và thông báo cho cơ quan quản lý nhà nước về lao động địa phương.
